Flensburg braucht künftig mehr Strom aus erneuerbaren Energien – für Elektromobilität, digitale Anwendungen und die klimafreundliche Umstellung der Fernwärme und die Energiewende.
Deshalb bauen wir eine neue, rund neun Kilometer lange 110-kV-Stromanbindung an das deutsche Netz. Sie ist ein wichtiger Baustein für die Energiezukunft unserer Stadt. Wir wollen unsere Fernwärmeerzeugung bis 2035 schrittweise dekarbonisieren. Voraussetzung ist, dass die technischen und wirtschaftlichen Rahmenbedingungen dies ermöglichen.
Ein wichtiger Schritt ist unsere neue Großwärmepumpe. Sie soll nach aktuellem Planungsstand bis Ende 2027 in Betrieb gehen und Wärme aus der Flensburger Förde für die Fernwärme nutzbar machen. Dafür benötigt sie Strom, den wir aus erneuerbaren Energien bereitstellen wollen. Die neue Stromanbindung schafft die notwendige Infrastruktur für diesen zusätzlichen Bedarf. Damit unterstützt sie sowohl die Versorgung der Stadt als auch die Umstellung der Wärmeerzeugung. Hinzu kommt ein entscheidender Wechsel: Flensburg ist bisher über seine wichtigste Stromanbindung mit dem dänischen Netz verbunden. Diese Verbindung steht künftig nicht mehr zur Verfügung. Deshalb muss die neue Anbindung an das deutsche Netz bis Ende 2027 fertiggestellt werden.
Das Projekt verbindet damit zwei Aufgaben: Es sichert die künftige Stromanbindung Flensburgs und schafft die Voraussetzungen für eine zunehmend strombasierte, klimafreundliche Wärmeversorgung.
Bahnunterführung in Weiche ab 12. Oktober gesperrt

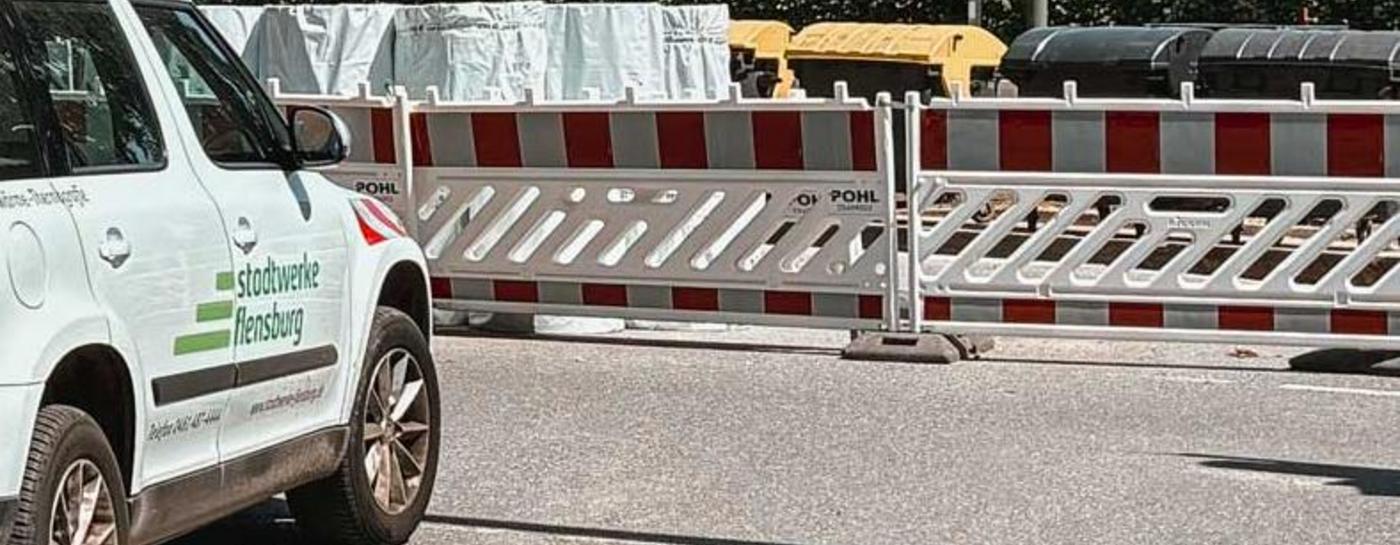

Ab Montag, 12. Oktober 2026, ist die Bahnunterführung in Flensburg Weiche voraussichtlich bis einschließlich 31. Dezember 2026 vollständig gesperrt. Grund sind Arbeiten an der neuen 110-kV-Stromanbindung. Diese lassen sich an der Unterführung nur unter Vollsperrung ausführen.
Für Sie bedeutet das: Rund um die Unterführung am Ochsenweg ist mit Verkehrsbehinderungen zu rechnen. Bitte planen Sie zusätzliche Zeit ein und folgen Sie der ausgeschilderten Umleitung. Informationen zu Änderungen im Busverkehr finden Sie auf der Webseite von Aktiv Bus. Fußgänger und Radfahrer können die Bahnunterführung auch während der Baumaßnahme passieren.
Wir wissen, dass die Baustellen in Weiche viel Geduld verlangen. Die neue Stromanbindung muss bis Ende 2027 fertiggestellt werden, weil die bisherige Verbindung zum dänischen Netz künftig nicht mehr zur Verfügung steht.
Eine Übersicht der aktuellen Sperrungen finden Sie in unserer Baustellenkarte. Bei Fragen erreichen Sie uns unter unseren Kontaktmöglichkeiten.
